发现现场开挖石头与地勘不符如何与业主发起检测流程方案

钻孔桩地质勘探报告与施工现场实际情况不符怎么给业主发工作联系单

使用工作联系单进行联系,将工作联系单填写好直接发到业主手中。

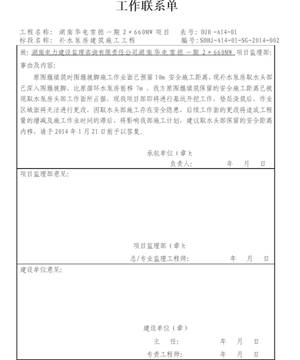

以下是一个工作联系单示例,请仿造填写。

地勘报告与实际不符怎么处理

法律分析:首先,先用通用报审表上报监理和甲方(要签收)根据实际情况规避风险和窝工损失(窝工损失自己权衡,可写可不写),以下是施工单位协助甲方办理:联系勘探单位对现场进行评估,并联系设计单位对基础进行复核,根据新的变更和勘探附件,对挖土方案进行修改或增加联系单,并要监理及甲方签收。

法律依据:《中华人民共和国建筑法》

第三十六条 建筑工程安全生产管理必须坚持安全第一、预防为主的方针,建立健全安全生产的责任制度和群防群治制度。

第五十二条 建筑工程勘察、设计、施工的质量必须符合国家有关建筑工程安全标准的要求,具体管理办法由国务院规定。

有关建筑工程安全的国家标准不能适应确保建筑安全的要求时,应当及时修订。

第五十四条 建设单位不得以任何理由,要求建筑设计单位或者建筑施工企业在工程设计或者施工作业中,违反法律、行政法规和建筑工程质量、安全标准,降低工程质量。

建筑设计单位和建筑施工企业对建设单位违反前款规定提出的降低工程质量的要求,应当予以拒绝。

钻孔桩地质勘探报告与施工现场实际情况不符,怎么申请现场签证

当钻孔桩施工地质情况与地质勘探报告不符时(如土层缺失、土分层厚度差异等),一般应及时通知建设或监理单位。由建设单位组织,会同勘探、设计、施工、监理单位相关工程技术人员到现场,重新试桩(或补充勘探)进行验证并签字确认,设计单位依据新的地勘资料进行设计复核或设计变更。

涉及领域

地质勘查是地质勘查工作的简称。广义地说,一般可理解为地质工作的同义词,是根据经济建设、国防建设和科学技术发展的需要,对一定地区内的岩石、地层构造、矿产、地下水、地貌等地质情况进行重点有所不同的调查研究工作。按不同的目的,有不同的地质勘查工作之分。

本工程领域涉及到数学、物理学、地质学、油气及固体矿产的矿产普查与勘探、水文地质、工程地质、岩土工程、遥感地质、数学地质、应用地球物理和应用地球化学、计算机应用技术等学科。

地勘报告与现场基坑实际情况监理单位怎么处理

处理方式如下:
1、请现场监理到场,做承载力测试,并在测试记录上签字。
2、确定测试结果与地勘不符或不满足设计要求,给监理部打报告,附基坑开挖进度图和现场检测记录。
3、监理部确认情况属实,上报业主。
4、业主将报告转发设计单位。
5、设计单位派人或不派人到现场进一步了解情况后反馈回设计变更通知及相关图纸。
6、经业主批准后分发该变更到监理部和工程项目部实施变更后的设计方案。在此期间需暂停该基坑的开挖并进行保护及采取相应的安全措施,若地质情况发生较大变化应及时上报

冲孔桩施工与地勘报告不符的问题

搞工程的大家都知道行业潜规则就是看不到的东西都有可能放大工程量, 所以作为业主甲方,地勘报告的支持依据是现场钻孔勘测记录表,这张表记录了每钻1m~3m间的土质岩层情况,桩基隐蔽必须以地勘报告作为有效支撑,结合钻勘记录表验证隐蔽是否真实或者放大工程量。当然不可能百分百与地勘报告一致,但是一般情况下不一致的孔桩是需要特殊处理,多方现场确认,及其现场音像资料和挖出来的土质进行验证,收方认可,作为甲方,没有相关的数据及资料支撑的该部分特殊孔桩完全可以结合参照地勘结算工程量。

文章标签:报告地质勘探资格考试钻孔理工学科
